Július 2024

Többszintes parkoló

A Prangl megbízást kapott az alsó-ausztriai Großebersdorfban egy parkolóház építésének daruzására.
Ország:Ausztria
Hely:Großebersdorf
Időtartam:2024.04.08. – 2024.07.30.
Projektgazda:Franz List

A kihívás

Hatékony folyamatok

A Prangl egy érdekes építési projektre kapott megbízást Bécs északi részén: egy új, 14 méter magas, többszintes parkolóval bővült az Amazon großebersdorfi logisztikai központja. A daruzást a lehető leghatékonyabban és leggyorsabban kellett elvégezni. A folyamatok tervezése jelentette a legnagyobb kihívást.

A megoldásunk

Lánctalpas daru

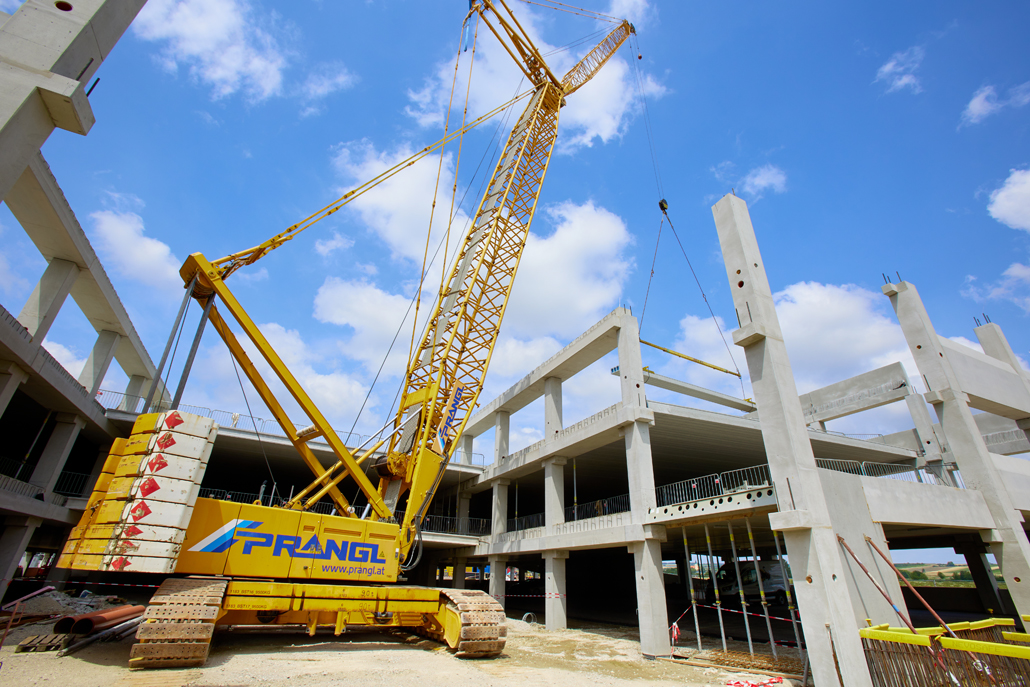

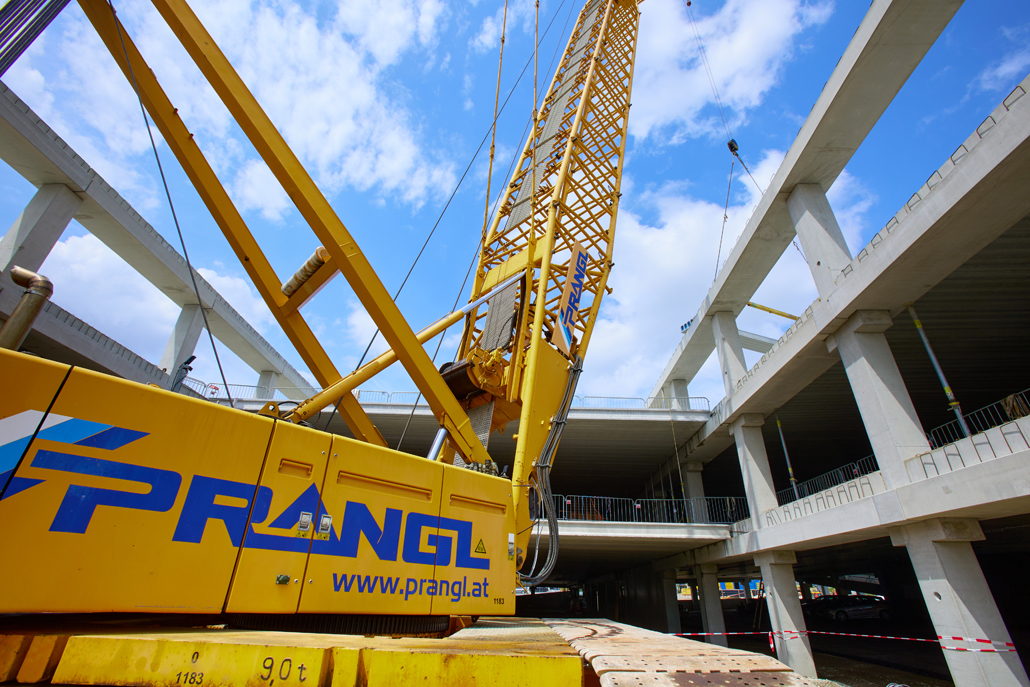

A használt berendezés mérete és rugalmassága döntő tényező volt. Ennek a nagy projektnek a kulcsszereplője tehát egy 280 tonnás maximális teherbírású, lánctalpas rendszerrel ellátott rácsosgémű daru volt, amely akár 119,1 méteres főgémmel és 150,1 méteres maximális gémhossz kombinációval is zerelhetőt. Ezekkel az óriásokkal még a legnehezebb terheket is gond nélkül fel lehetett emelni. A tény, hogy ez a lánctalpas daru terhelt állapotban is mozgatható, a legjobb megoldás az ilyen jellegű munkákhoz, mivel ez jelentősen megkönnyíti az emelendő tárgyak mozgatását.

Nagy daru a középpontban

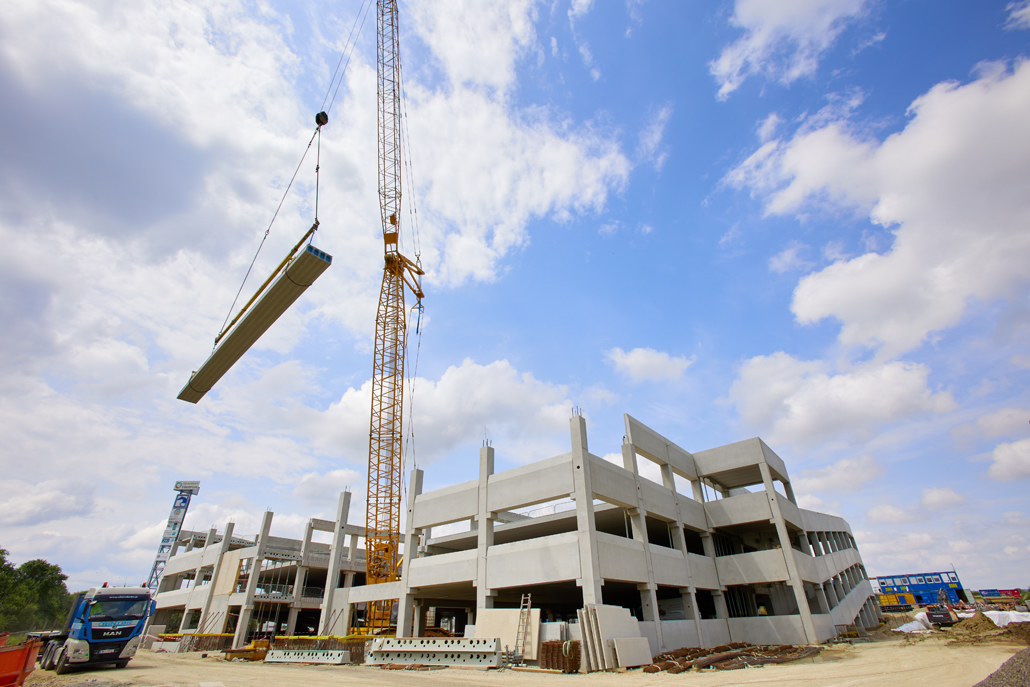

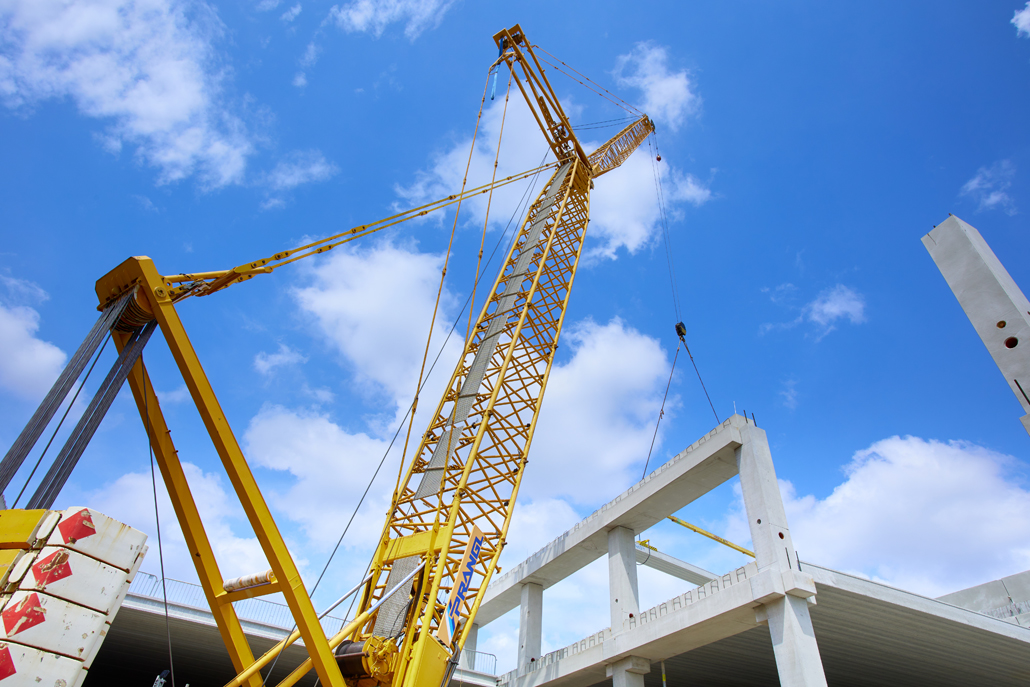

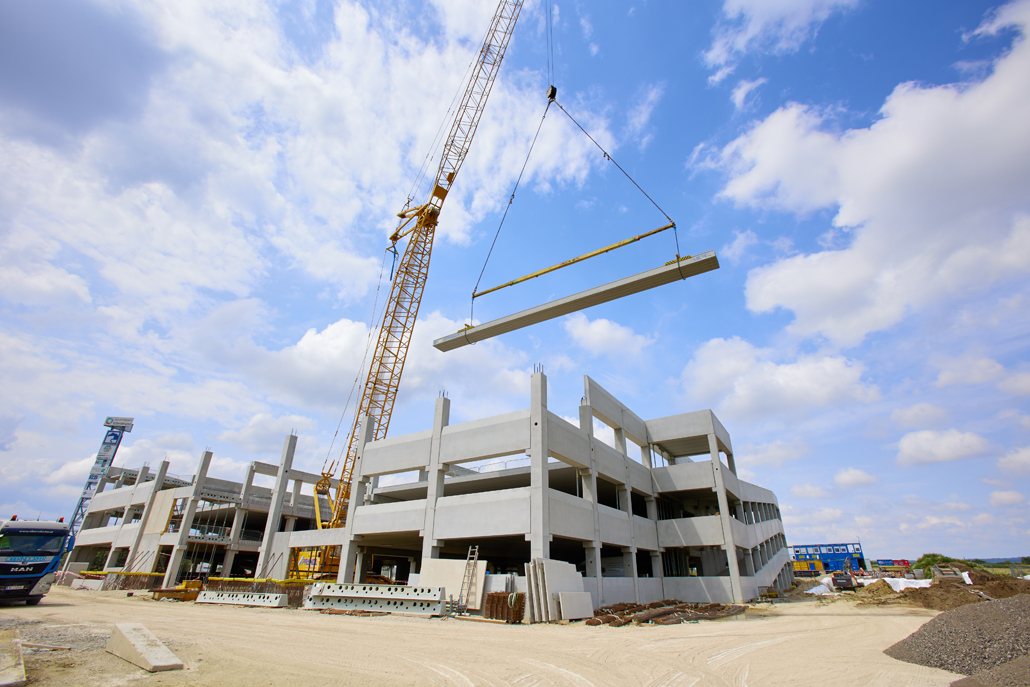

A kidolgozott emelési koncepció előírta, hogy a lánctalpas darut csak az építendő épület közepén szabad mozgatni. Ezért összeszerelése és felállítása után (a fő gém hossza 34 méter, a billenősegédgém hossza 38 méter) mintegy 100 méterrel átkerült a felállítandó többszintes parkoló közepére, hogy ott kezdje meg a munkáját. Az első építési fázis során az egyenként 12 tonnás, 11 méter hosszú és 0,6 méter átmérőjű oszlopokat kirakták, függőlegesen felállították és felszerelték. Ez a fázis 4 tengelyre terjedt ki, egyenként 6 oszloppal.

A munkalépések ismétlése

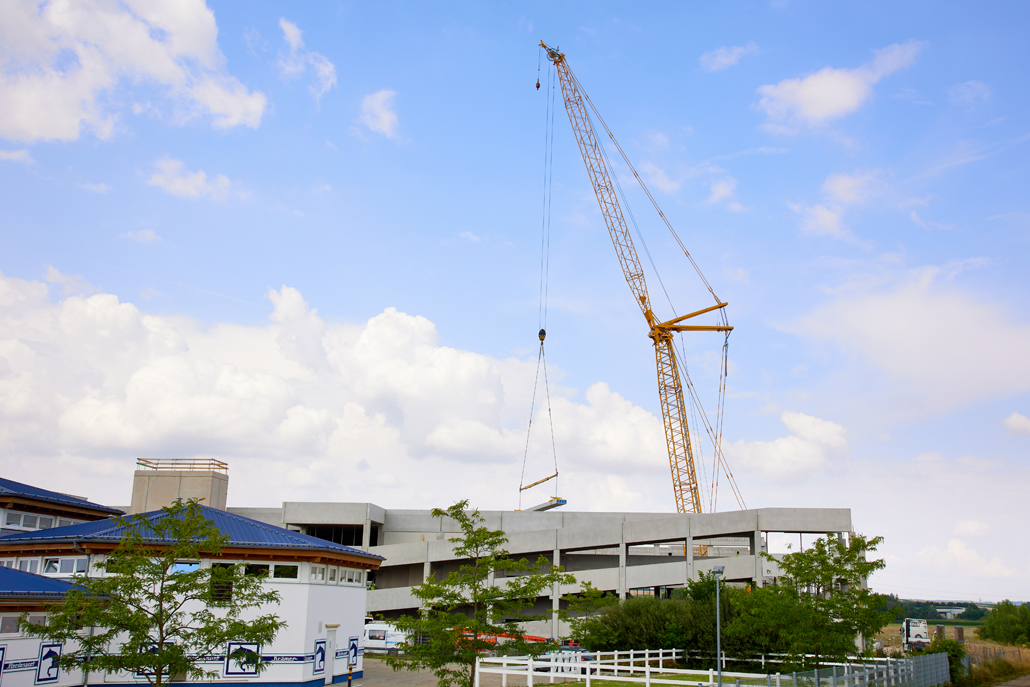

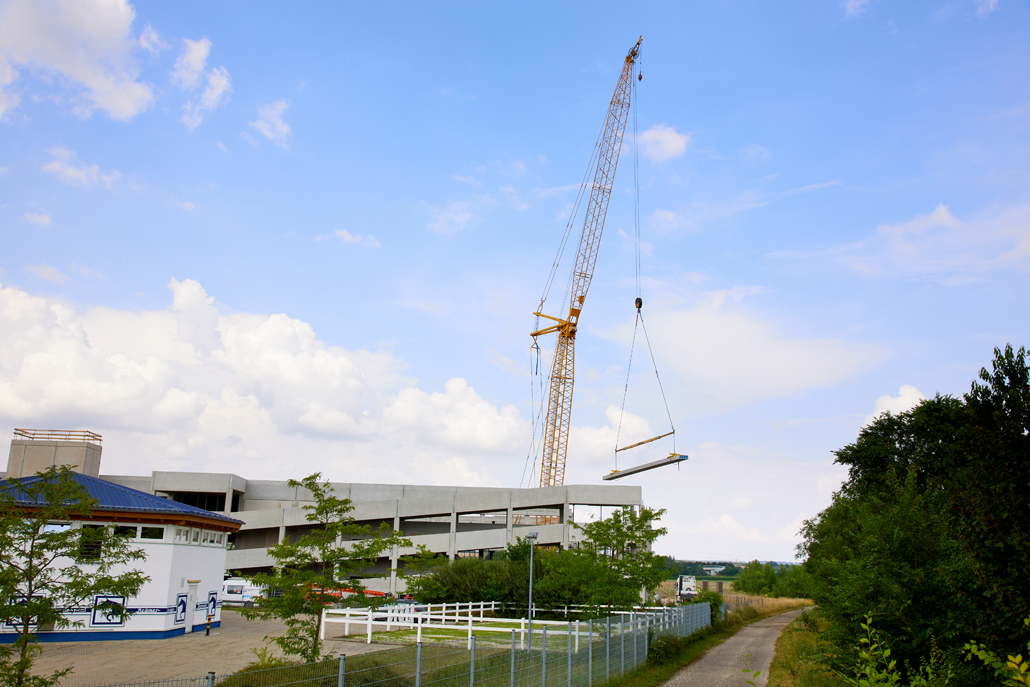

A következő lépésben a fagykötények felszerelése és betonozása történt a daru és egy betonozó konténer segítségével. Ezután következtek az egyenként 11,9 tonnás összekötő gerendák (hossza 7,6 méter, szélessége 1,9 méter, magassága 0,5 méter), amelyeket az oszlopok közé kellett rögzíteni. Az első emelet üreges födémgerendáját (egyenként 12,4 tonna súlyú, egyenként 18,50 méter hosszúságú, egyenként 1,2 méter széles, egyenként 0,45 méter magasságú) az oszlopok tetejére helyezték, és az összekötő fugát pedig újra betonnal töltötték fel. Az alátámasztások építései fokozatosan ismétlődtek 3 emeleten keresztül.

Négy építési fázis

Miután ez az építési fázis befejeződött, áttértünk a következőre, ahol ismét ugyanazt a munkát végezték el. Összesen négy építési fázis volt, amelyek a végén elérték a 14 méteres magasságot. A 12 tonnát nyomó sarokoszlopok függőleges felállítása a lánctalpas darut a 44 méteres kinyúlás miatt csaknem teherbíró képességének határáig vitte. A Prangl csapat aprólékos tervezése meghozta gyümölcsét, és a daruval végzett munka időben és a megrendelő teljes megelégedésére készült el.

A tervezés és a kivitelezés minősége határozza meg az eredmény minőségét.
Manuel SchafferNagydaru kezelő

Cookies

A weboldal technikai szempontból szükséges cookie-kat használ. A videók megjelenítéséhez ezenkívül a funkcionális cookie-khoz való hozzájárulására is szükségünk van. Az Ön statisztikai cookie-khoz való hozzájárulásával anonim módon rögzítjük a weboldal használatával kapcsolatos szokásokat, és így optimalizáljuk a felhasználóbarát működést. További információk érdekében kérjük kattintson az adatvédelmi nyilatkozatunkra.
