Május 2024

Szélerőműpark, 1. rész

A zadari kikötőtől Ivan Sedlo-ig: A horvátországi Prangl öt szélturbina kirakodását és szállítását látta el.
Ország:Horvátország - Bosznia-Hercegovina
Hely:Zadar – Konjic
Időtartam:29.04.2024 – 25.08.2024
Projektgazda:Helena Skrbič Sambolec
Damir Kralj
Andreas Schneider

A kihívás

Szélenergia szállítás: 65 x 700 kilométer

Öt új szélturbina szállítása – amelyeket a bosznia-hercegovinai Ivan Sedlo szélerőműparkba szántak – nagyon különleges projekt volt Prangl számára. Végül is az összes alkatrészt a zadari kikötőben kellett kirakodni, majd teljes 700 kilométert szállítani az Ivan Sedló-i telepítési helyszínre.

A megoldásunk

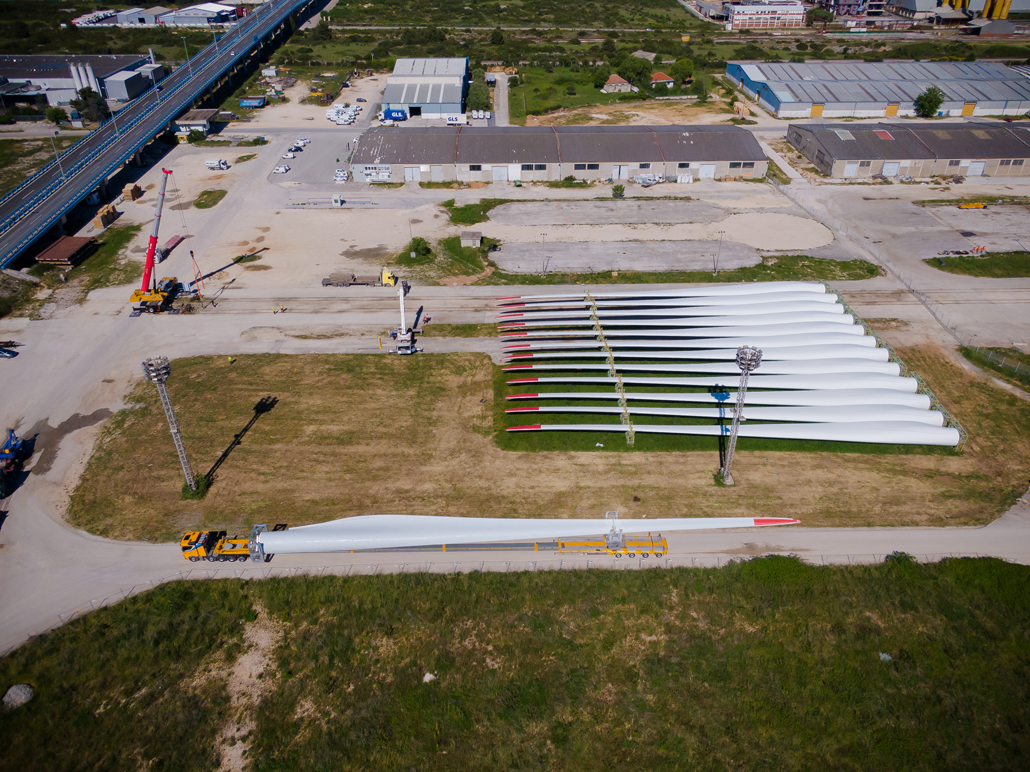

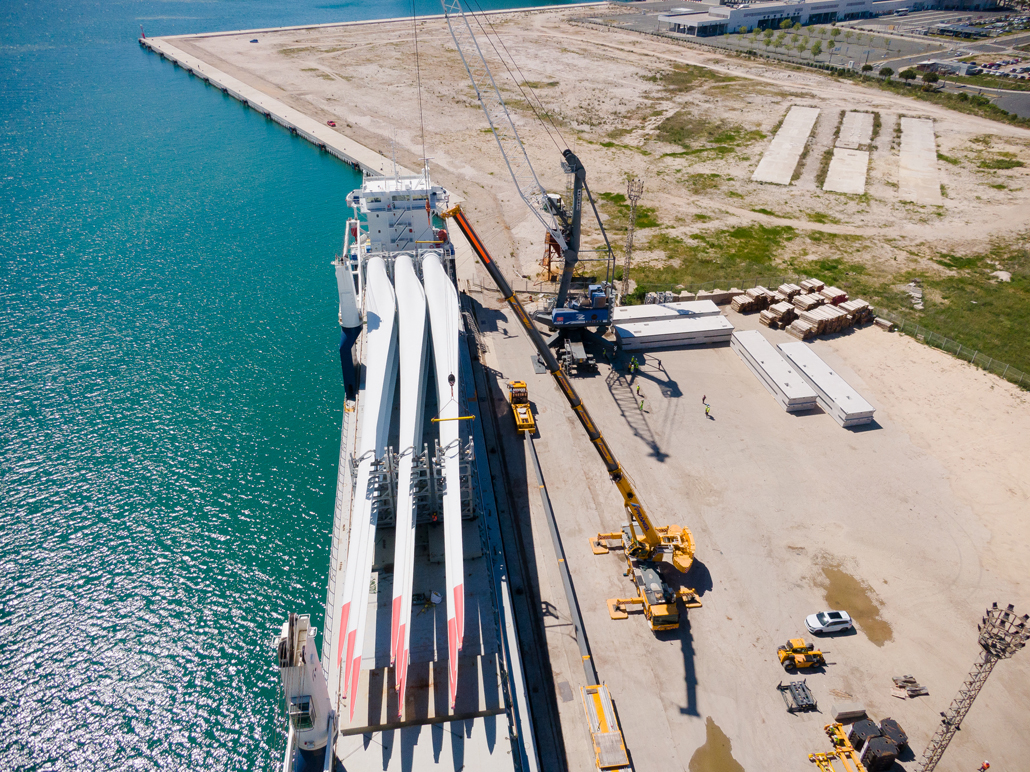

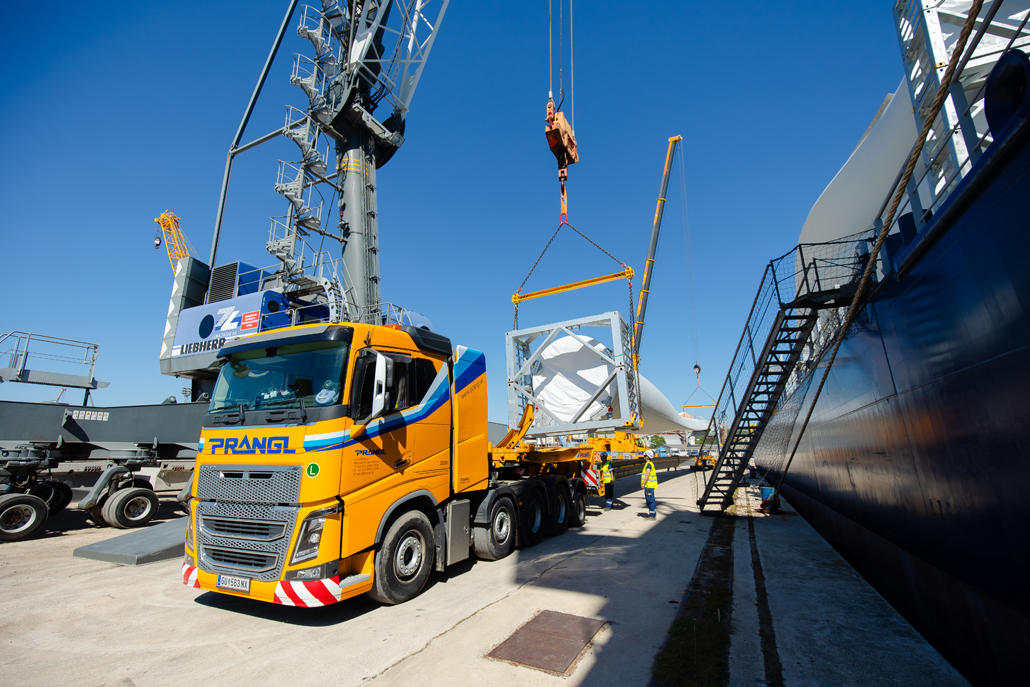

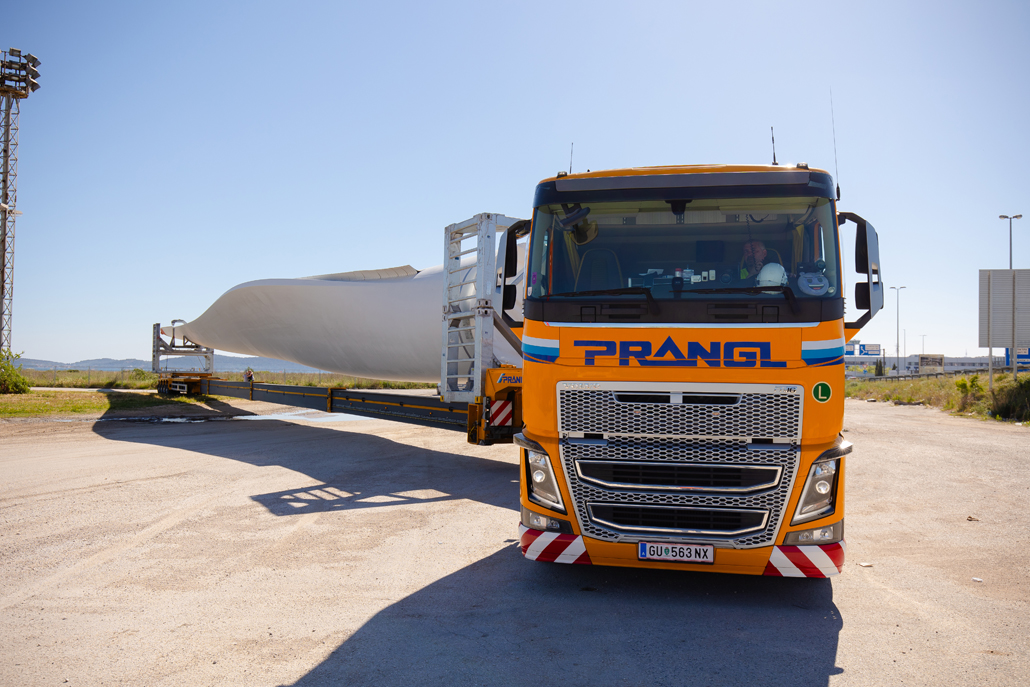

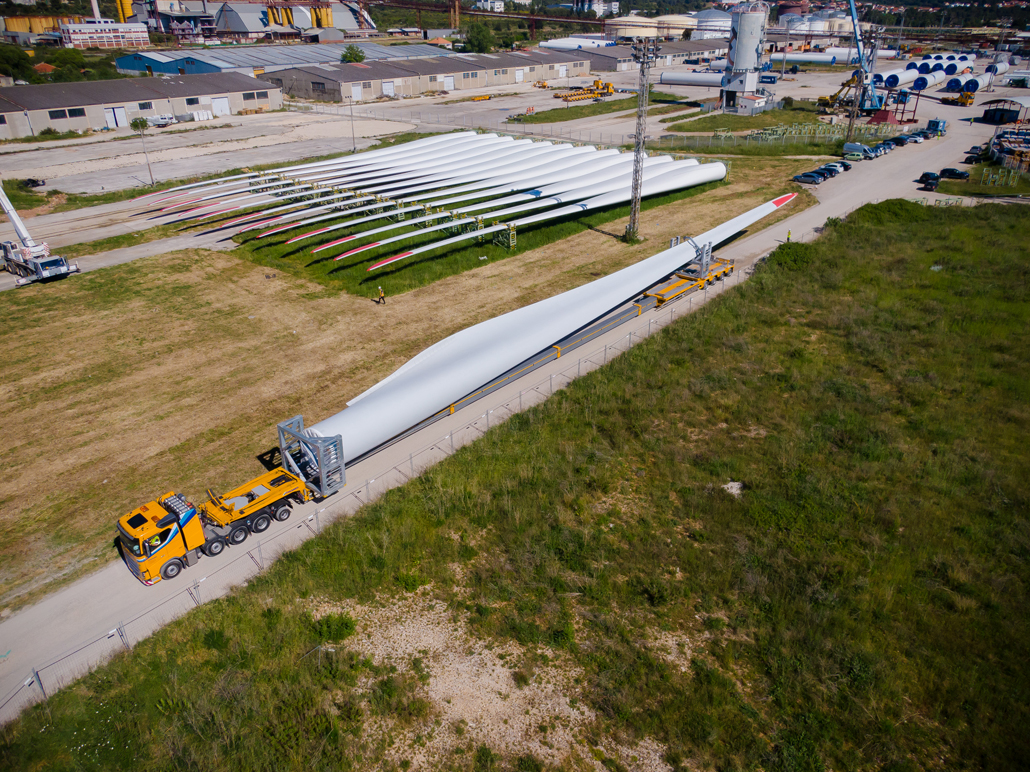

Kirakodás

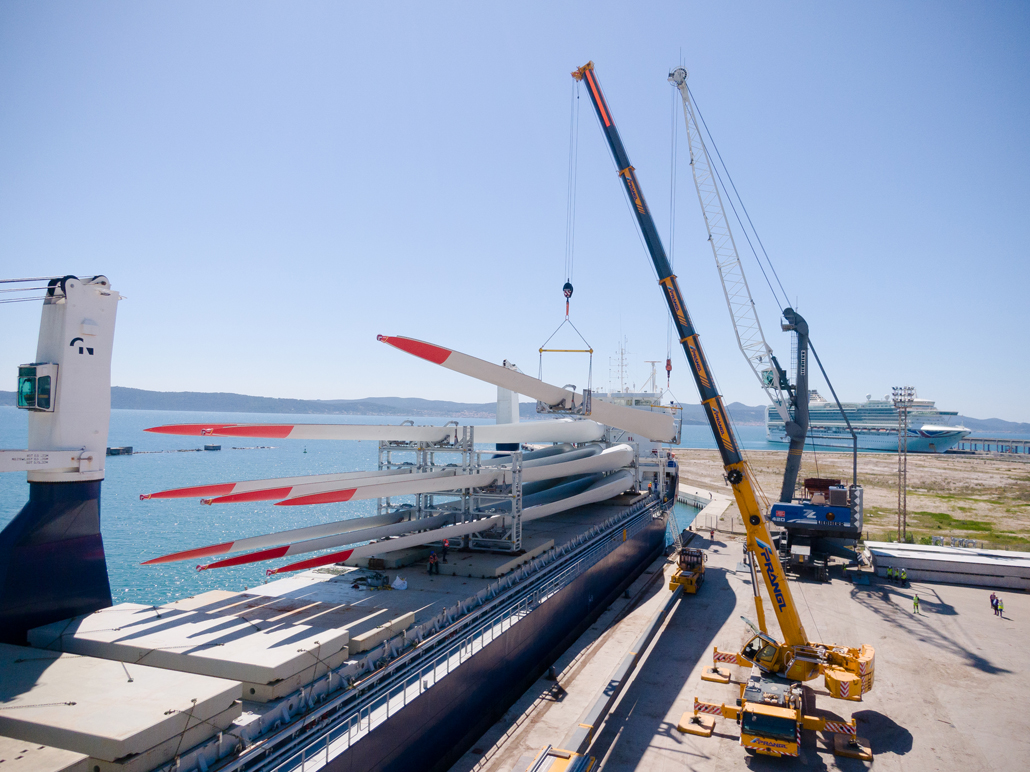

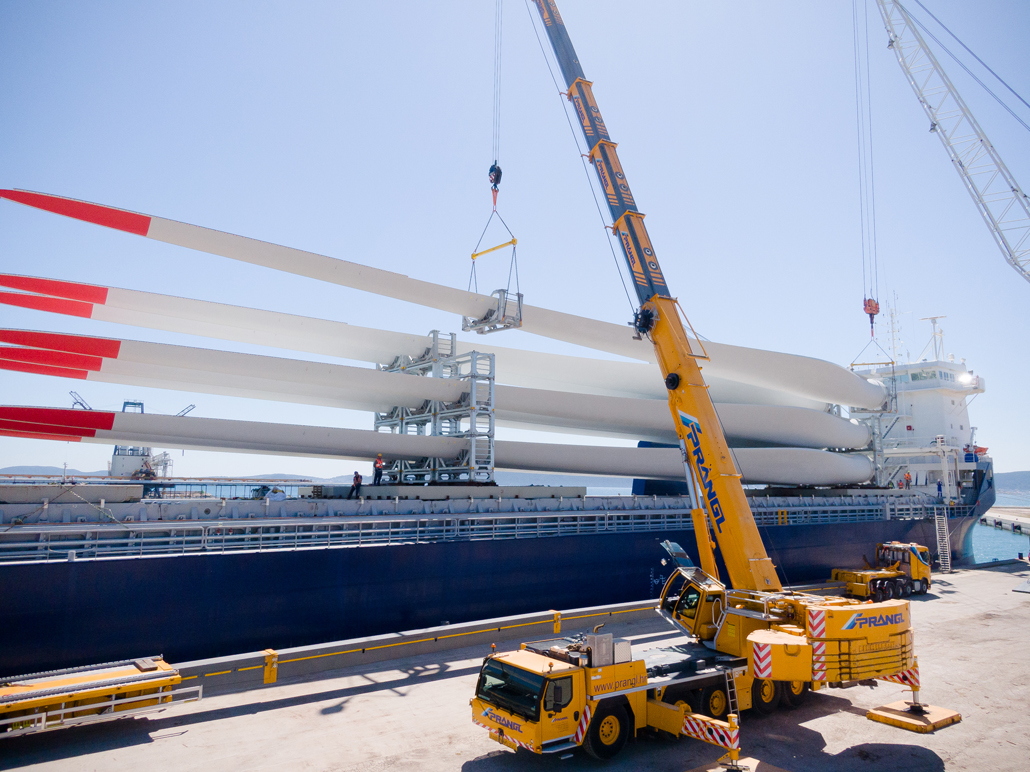

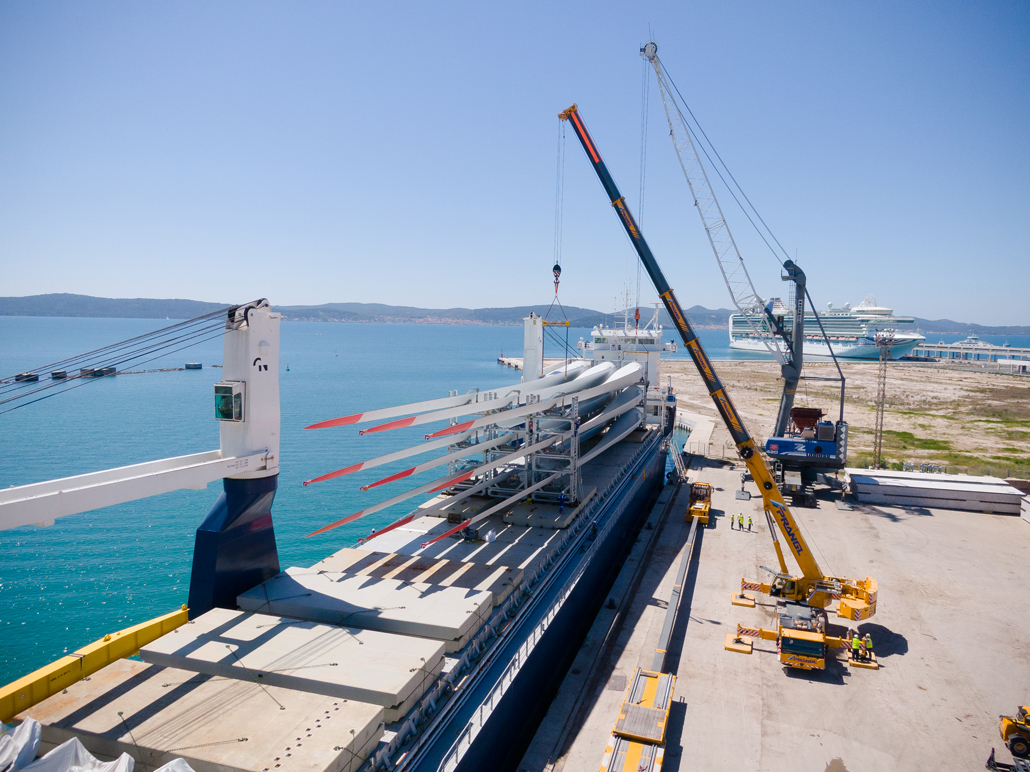

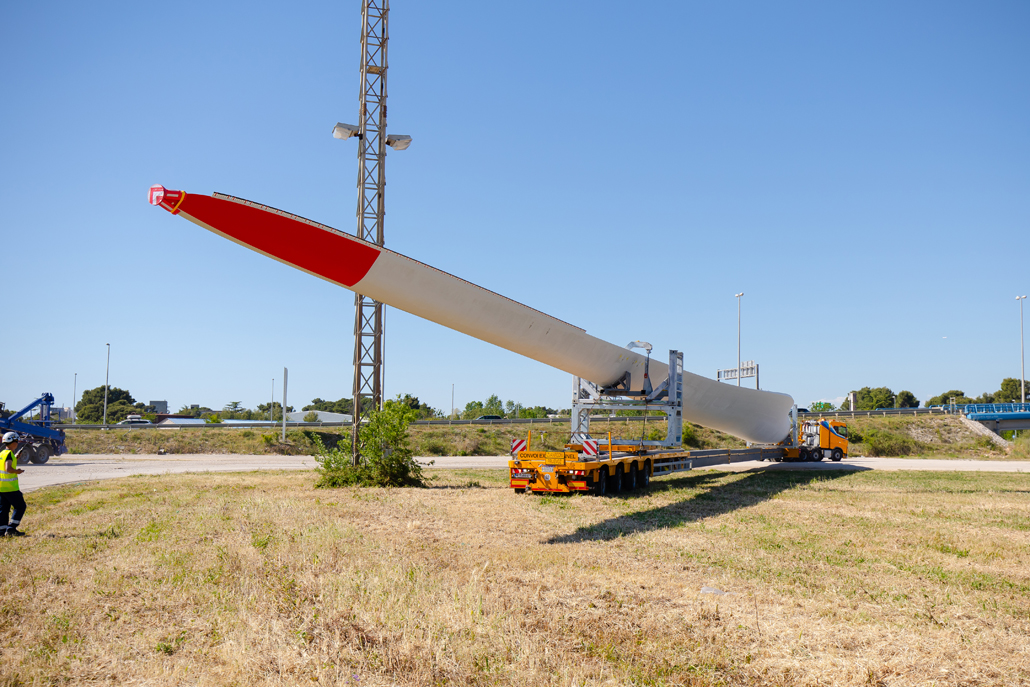

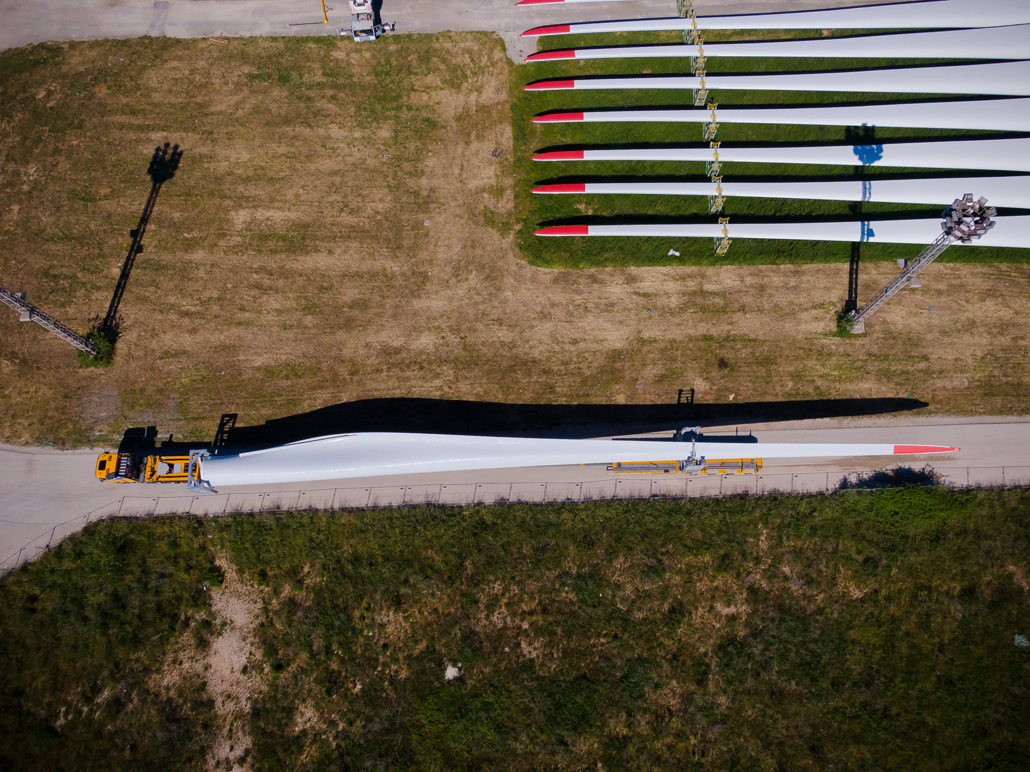

A hajót két-, egyenként 130 és 250 tonnás teleszkópgémes daru segítségével rakodták ki. A legnehezebb alkatrészek 65 tonna tömegűek, a leghosszabbak a 72 méteres rotorlapátok voltak. A Prangl nagyteherszállítói készen álltak a kikötőben, hogy felvegyék rakományukat: terheléstől függően 5 tengelyes vagy 4 tengelyes vontatókat szereltek fel különböző speciális felszereléssel: 9 tengelyes félpótkocsik, moduláris pótkocsik, lapátszállító pótkocsik, toronyszállító adapterek és teleszkópos pótkocsik kerültek felhasználásra.

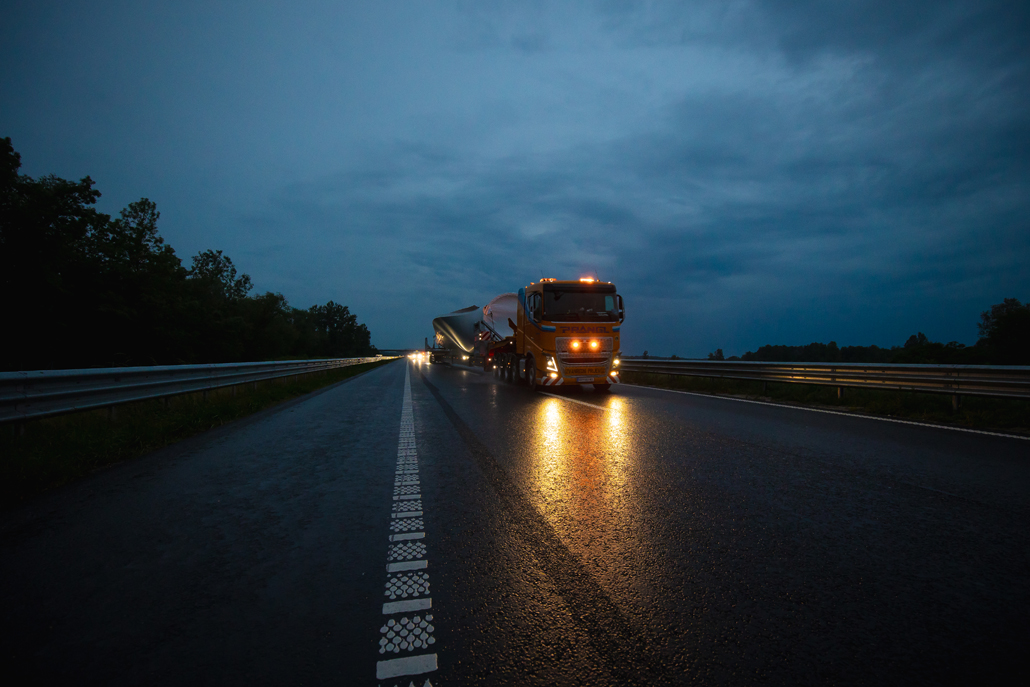

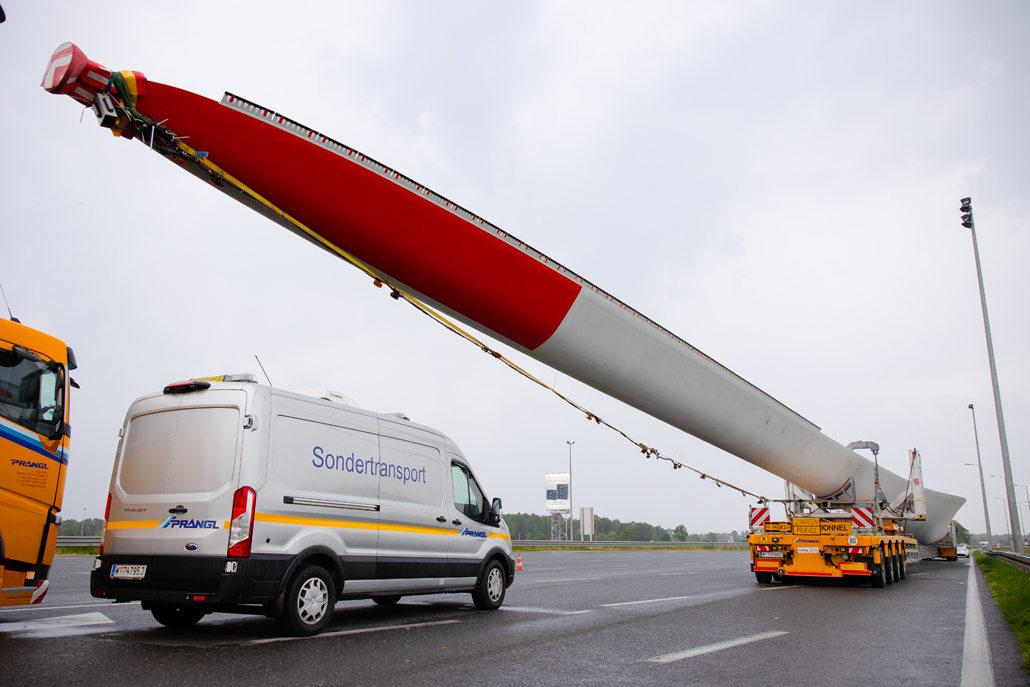

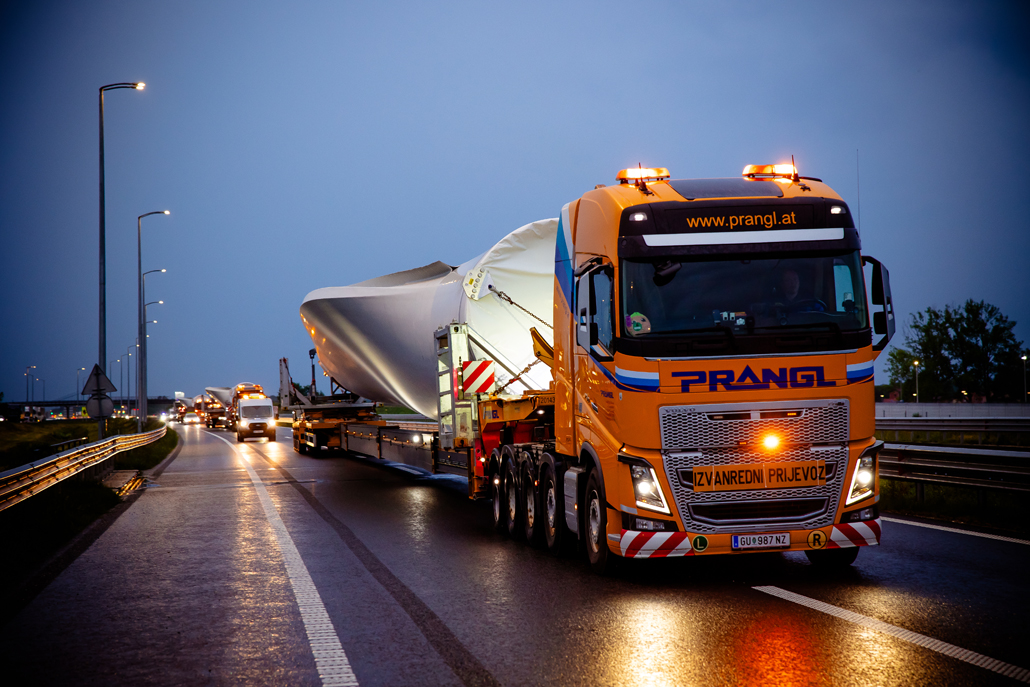

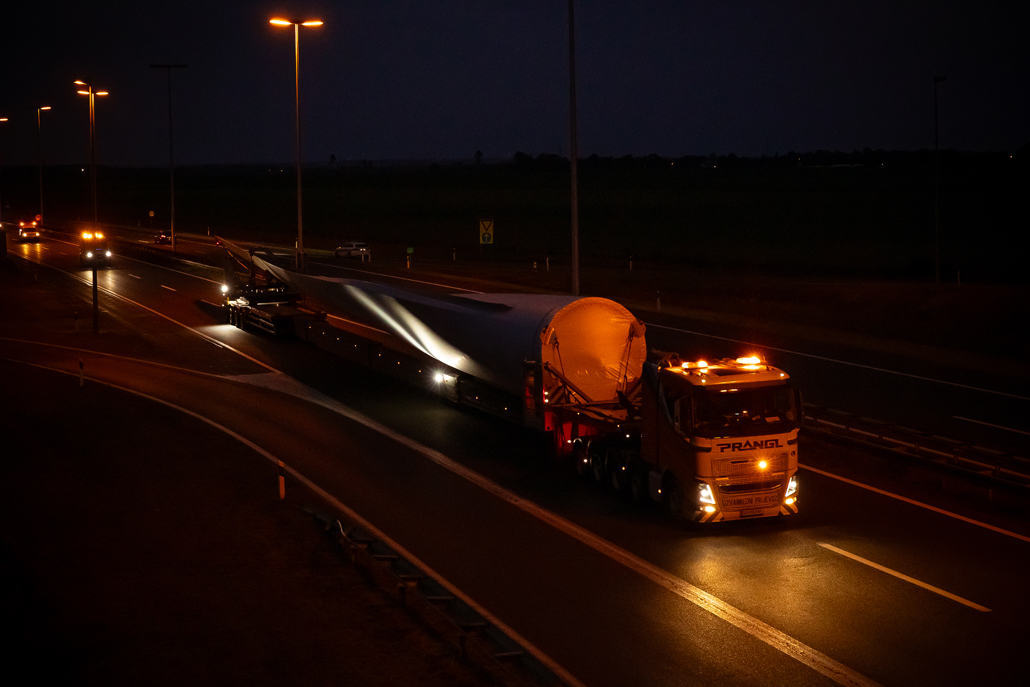

Szállítási idő: négy éjszaka

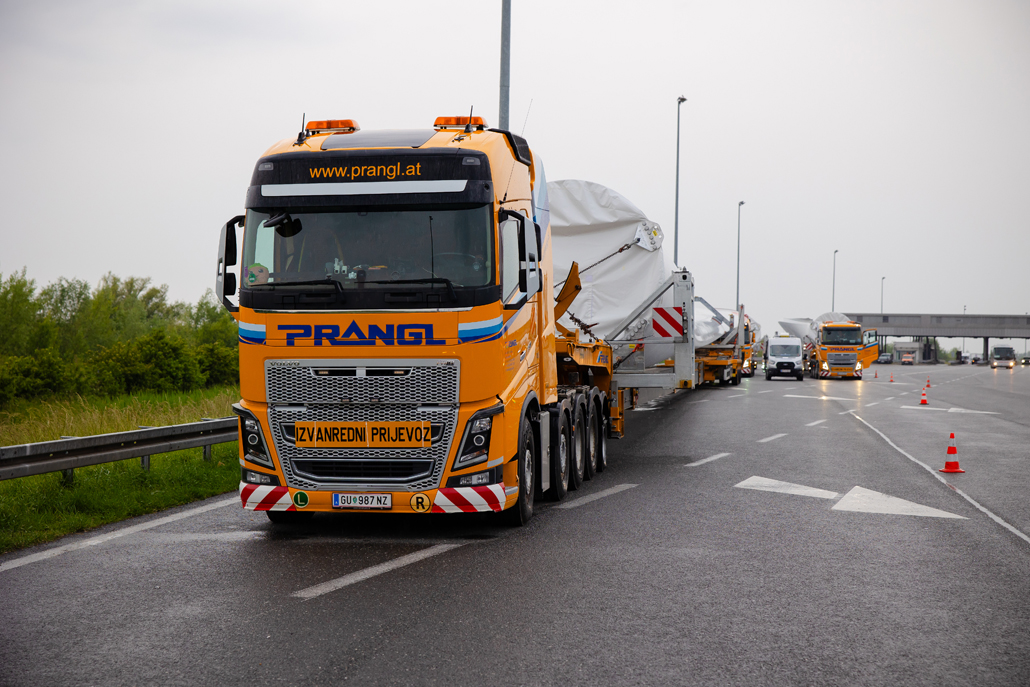

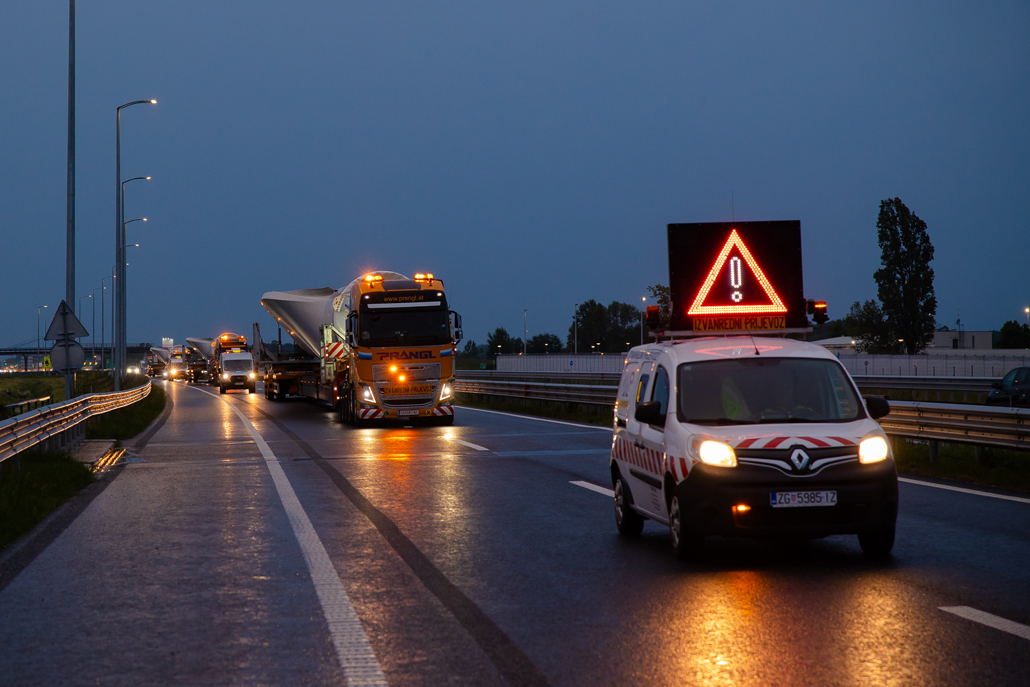

Horvátországban az autópályán is óvintézkedéseket kellett tenni a biztonságos közlekedés érdekében. Két helyen teljes lezárás és átterelés volt érvényben a szemközti sávba. Boszniában útépítési munkákra volt szükség ahhoz, hogy az útvonalon közlekedni lehessen. Turbinánként összesen 13 szállítás volt, hogy az összes alkatrészt a rendeltetési helyükre szállítsák. Mindegyik szállító konvoj összesen négy éjszakán át volt úton – kettő Horvátországban, kettő pedig Bosznia-Hercegovinában. A 20 százalékos emelkedők miatt azonban a nehézszállító járművek nem tudták közvetlenül az építési területre szállítani rakományaikat az útvonal végén.

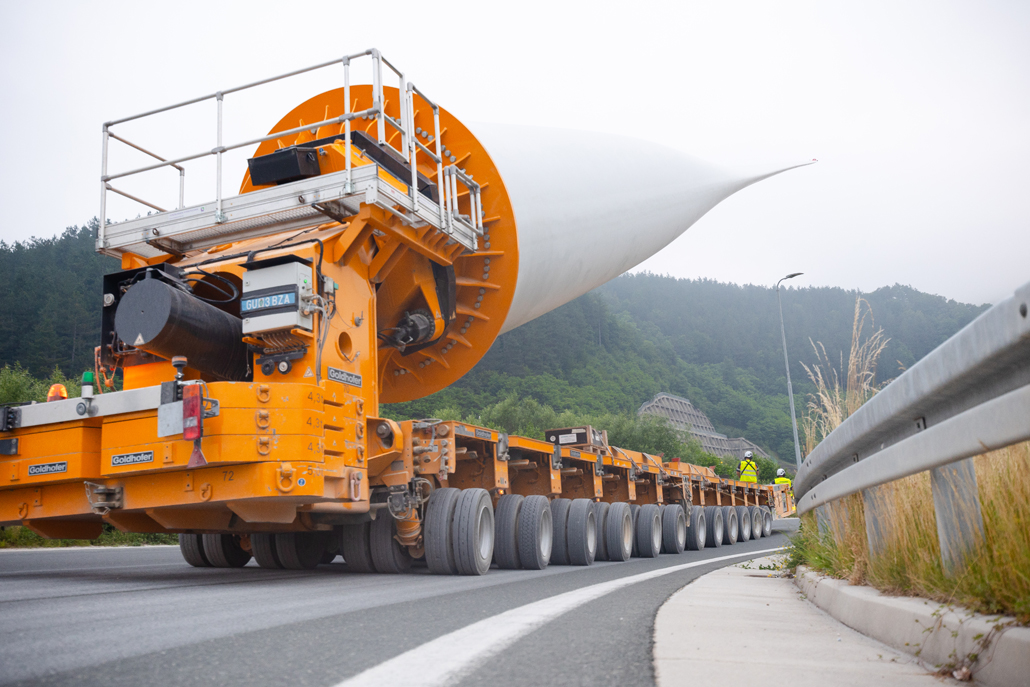

Önjáró, nagy teherbírású modulok

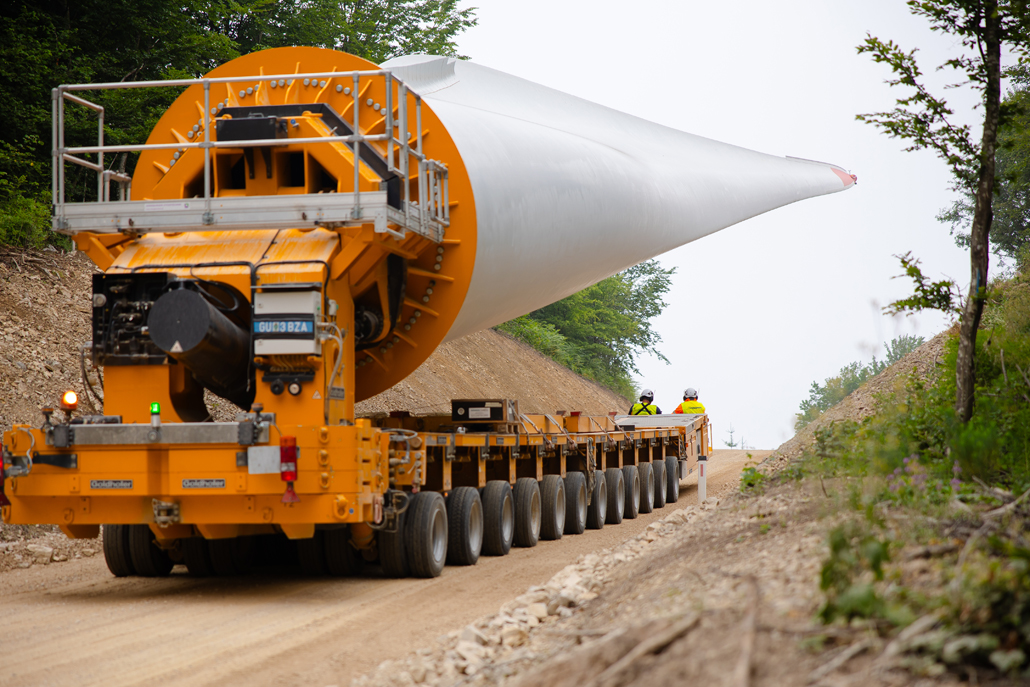

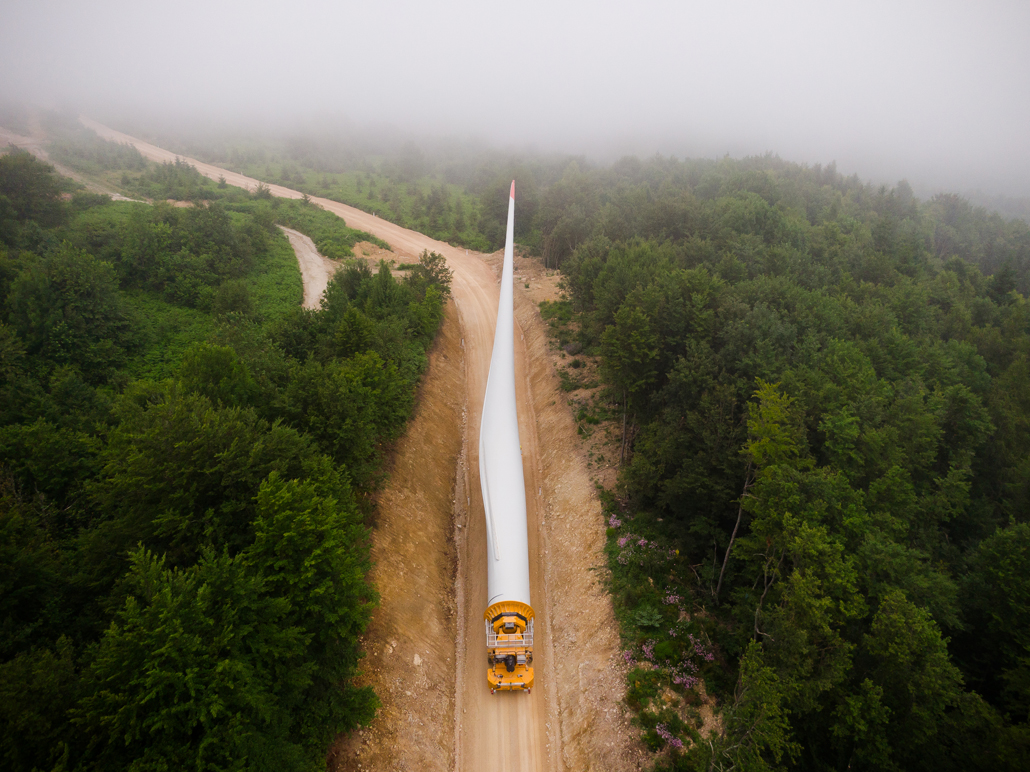

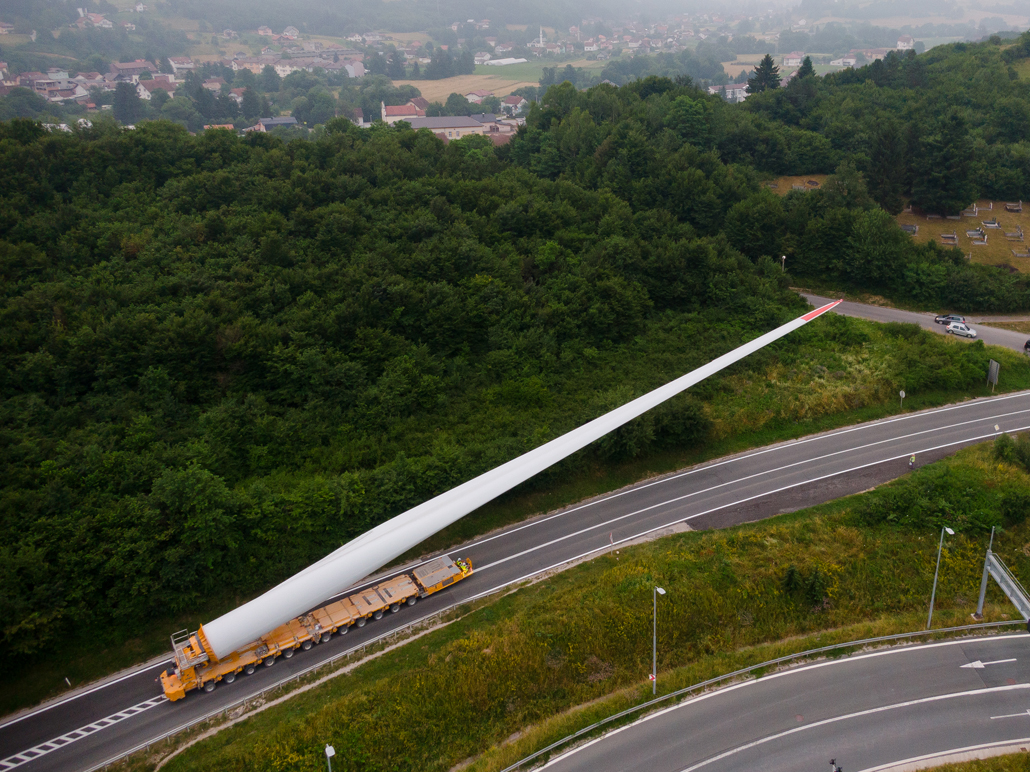

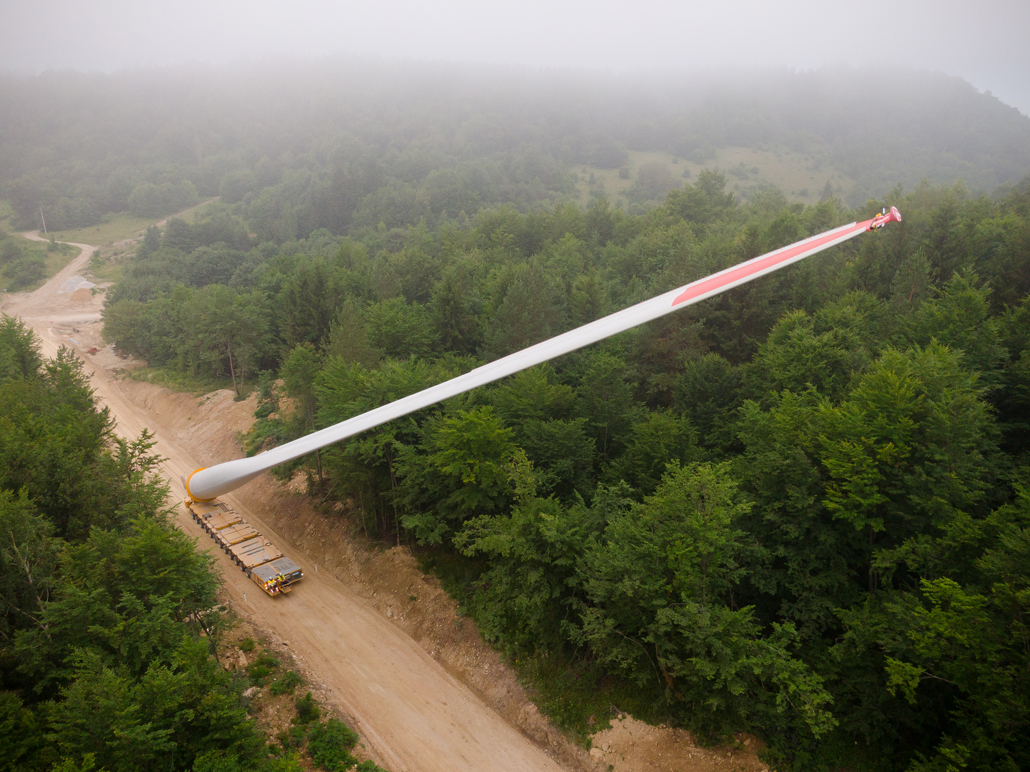

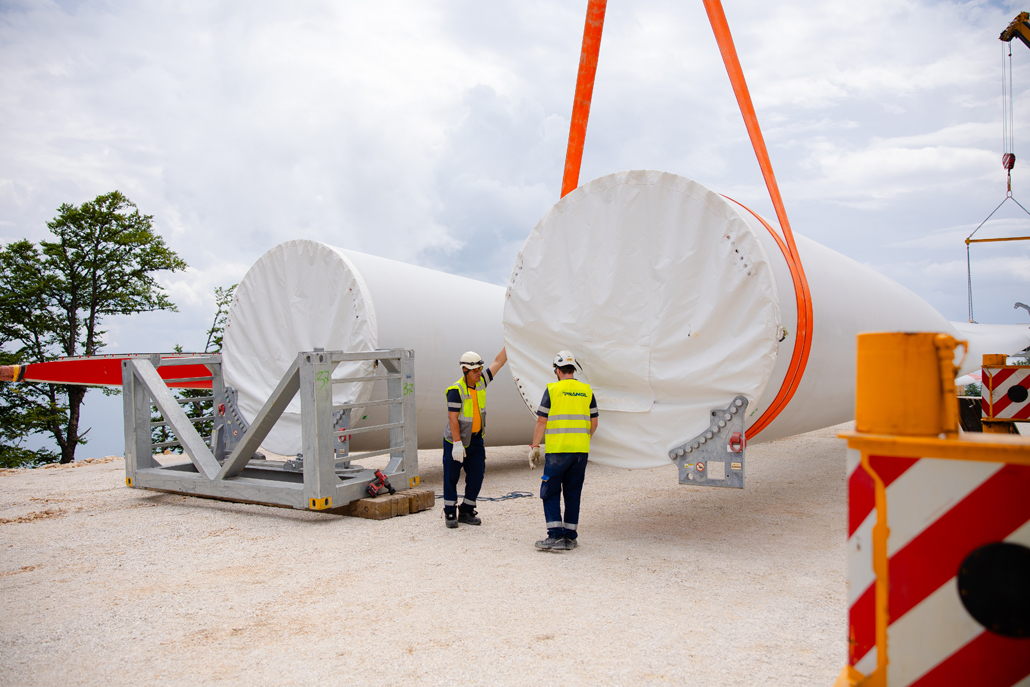

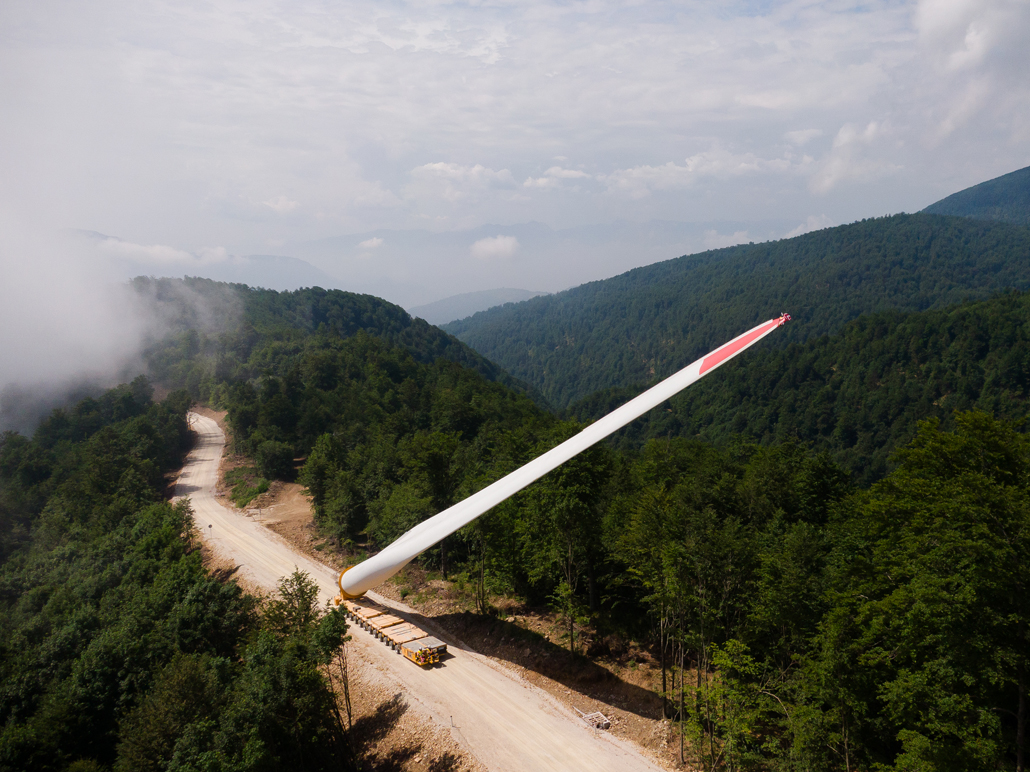

A fentiek miatt a hegy lábánál egy átrakóhelyet létesítettek, hogy a szélturbinák alkatrészeit két mobil teleszkópgémes daru (110 és 130 tonnás) segítségével megfelelő járművekre rakhassák át: a rotorlapátokat önhajtású, nagy teherbírású modulok speciális lapátszállító berendezéssel, a toronyszegmenseket 4 tengelyes vontatókra, saját moduláris pótkocsikkal. Nyolc kilométer, erős koncentrációt igénylő hegyi utazás után minden alkatrészt fokozatosan lerakodtak egy 160 tonnás és egy 250 tonnás mobildaru segítségével.

A legnehezebb kihívások okozzák általában a legnagyobb elégedettséget.
Damir KraljÜzemeltetési vezető és kiemelt ügyfél referens - Adria

Cookies

A weboldal technikai szempontból szükséges cookie-kat használ. A videók megjelenítéséhez ezenkívül a funkcionális cookie-khoz való hozzájárulására is szükségünk van. Az Ön statisztikai cookie-khoz való hozzájárulásával anonim módon rögzítjük a weboldal használatával kapcsolatos szokásokat, és így optimalizáljuk a felhasználóbarát működést. További információk érdekében kérjük kattintson az adatvédelmi nyilatkozatunkra.
