Silbersberg szélerőműpark
Richard Rieder
![](/fileadmin/content/projekte/2024/09_Windpark_Silbersberg/Galerie/12_DJI_0113.jpg)
A kihívás
Alpesi szélturbinák
Stájerországban a szélenergia terjeszkedése tovább halad. A Silbersberg melletti, 1358 méter magas Klammkogelen egy kis szélerőmű épül, összesen négy, egyenként 3,45 megawatt teljesítményű szélturbinával. Prangl kapott megbízást a rendszerek egyes részeinek a hegy lábától a helyszínre szállítására, és természetesen a szélturbinák összeszerelésére is.
A megoldásunk
![](/fileadmin/content/projekte/2024/09_Windpark_Silbersberg/Loesung/Loesung_01_84A3640.jpg)
Nagyszerű előkészítés
Az évek során a Prangl a szélerőművek specialistájaként szerzett hírnevet – legyen szó kényes alkatrészek szállításáról vagy összetett rendszerek felépítéséről. Minden bizonnyal ez volt az egyik oka annak, hogy a családi vállalkozás megbízást kapott a Silbersberg melletti új szélerőmű alkatrészeinek erdei úton történő felszállítására és az összeszerelésre is. Mivel a szakemberek folyamatosan kapcsolatban álltak a szélerőműpark üzemeltetőjével mind a projekt előtti, mind a tervezési szakaszban, a projekt tökéletesen tervezhető volt.
![](/fileadmin/content/projekte/2024/09_Windpark_Silbersberg/Loesung/_84A3486.jpg)
A megfelelő eszközök kiválasztása

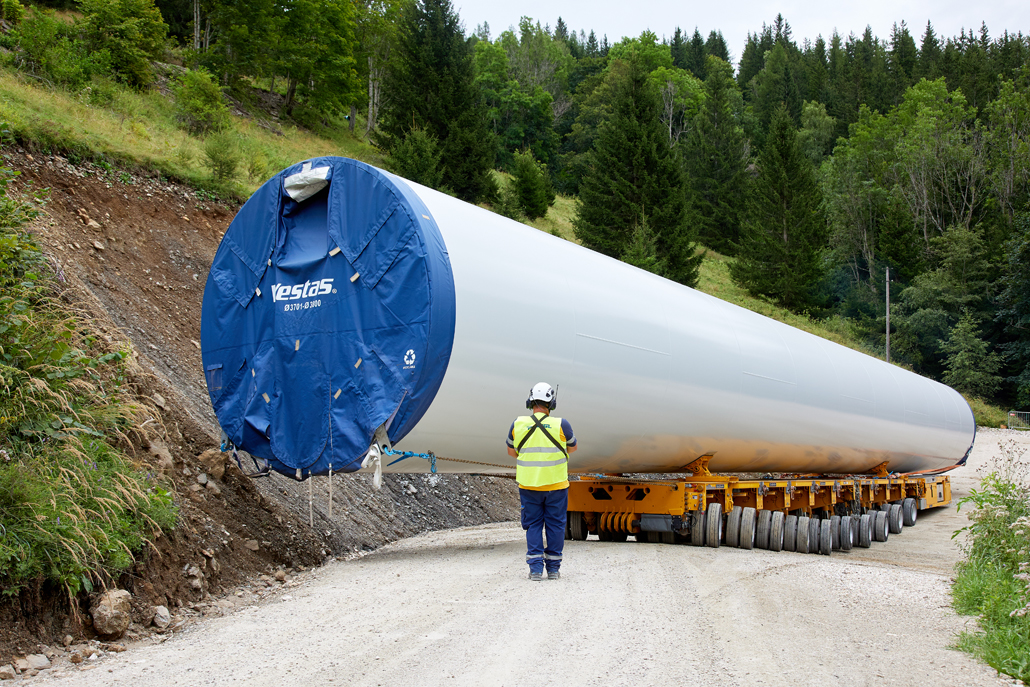

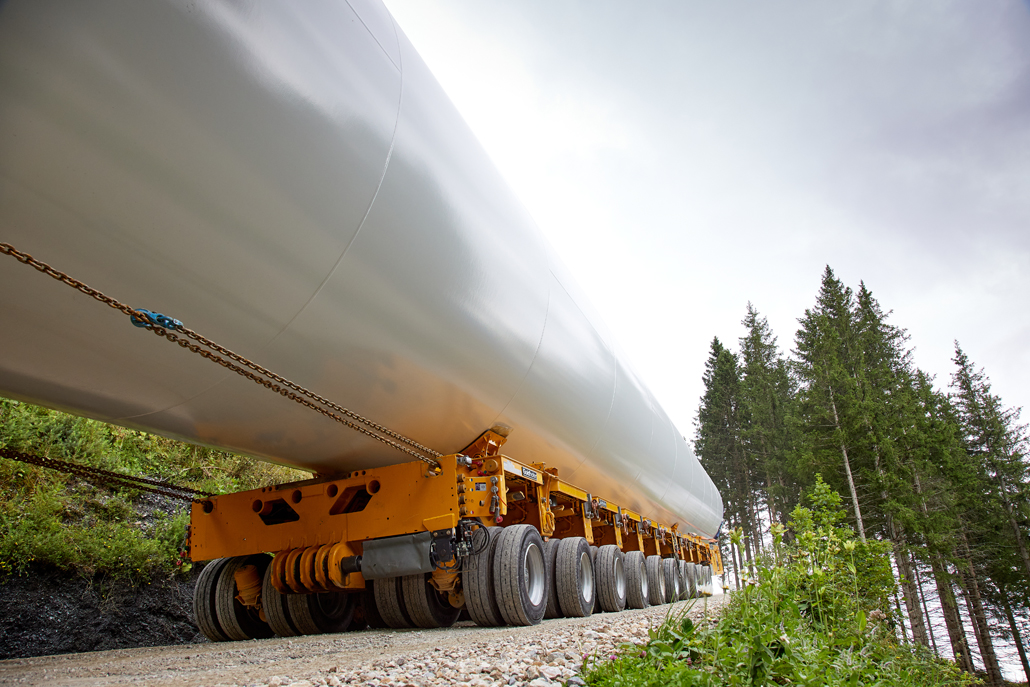

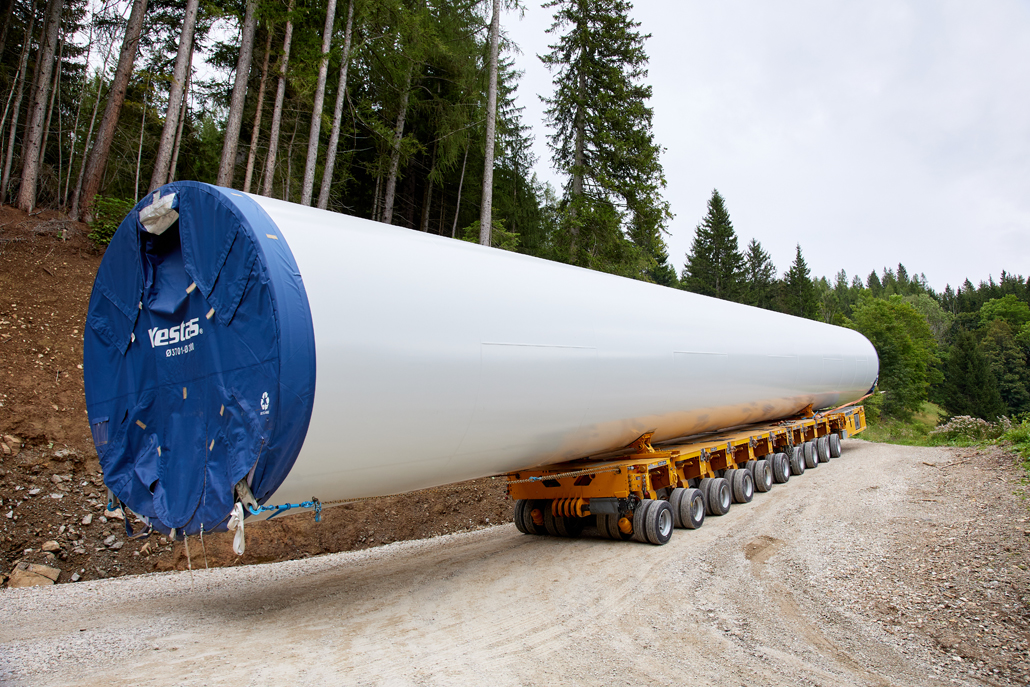

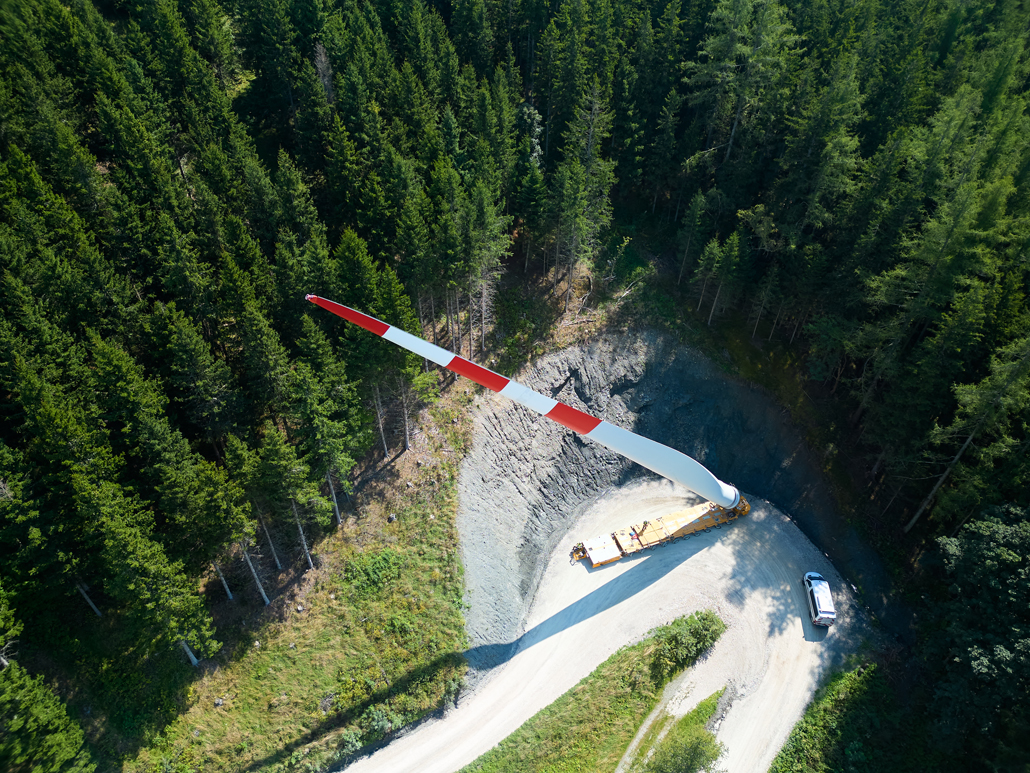

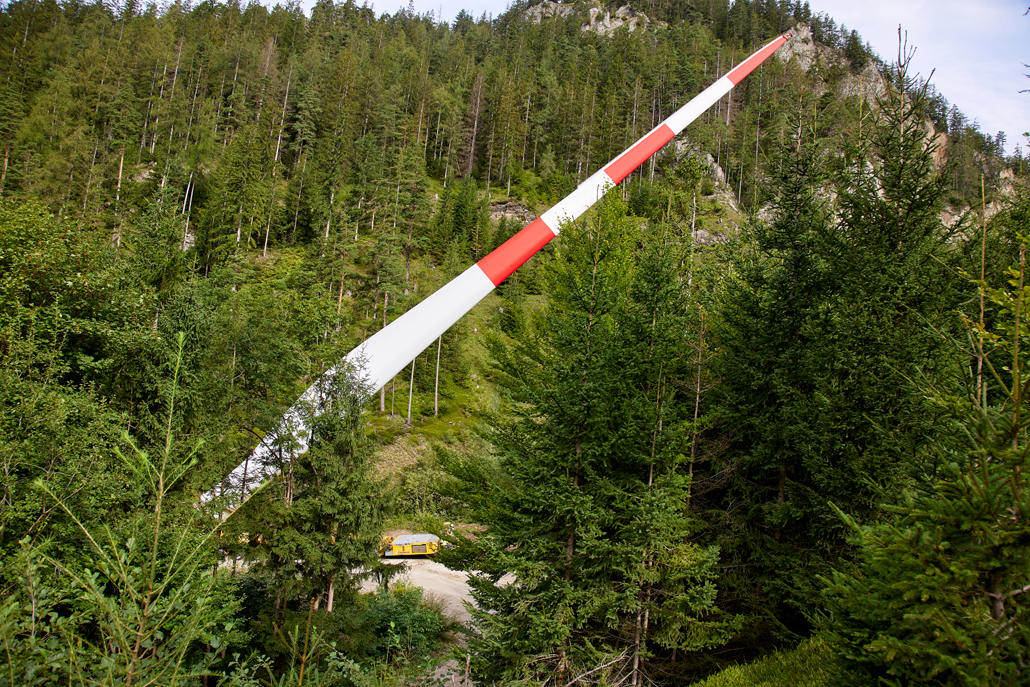

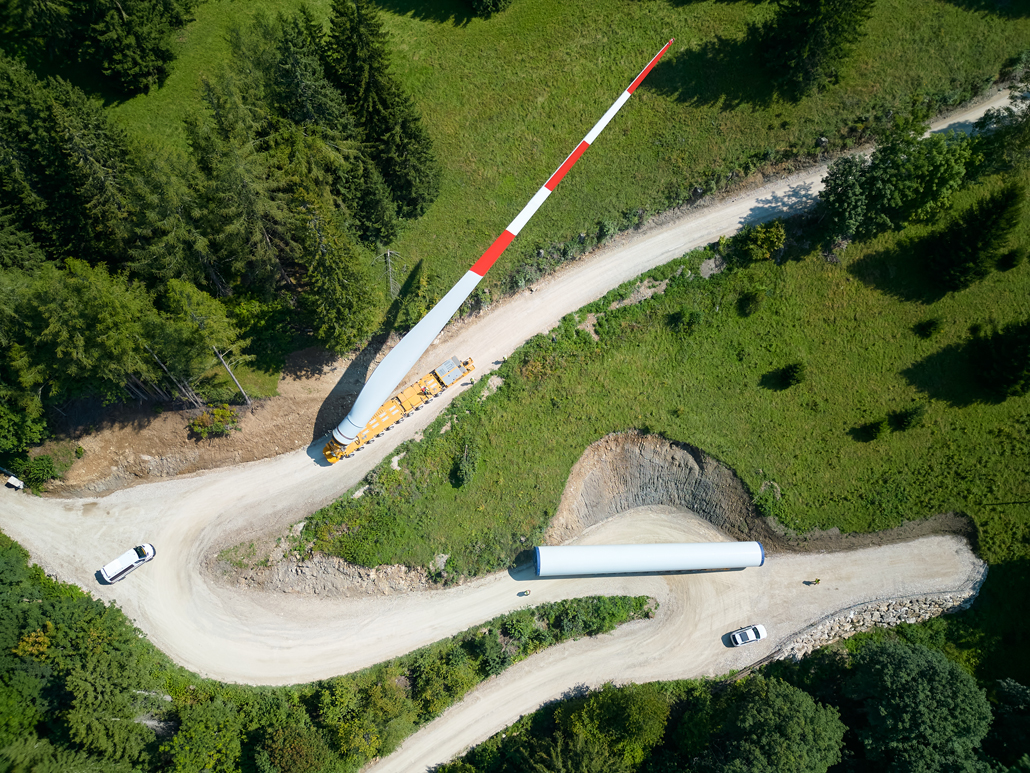

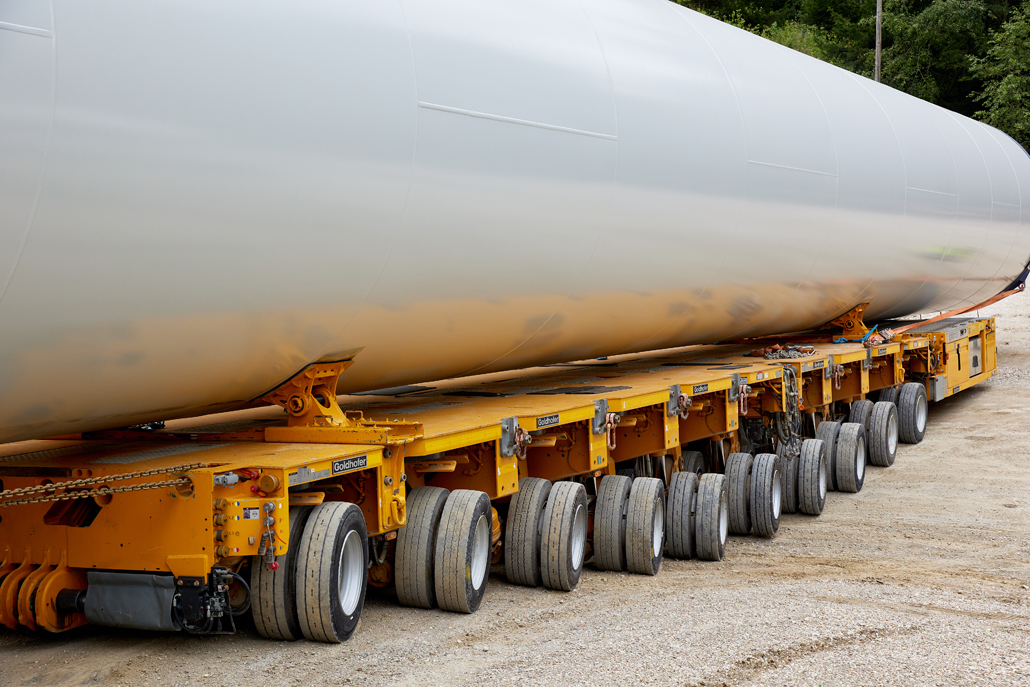

Először a logisztikai telephelyen végzendő ki- és átrakodási tevékenységeket kellett aprólékosan megtervezni. Egy 400 tonnás rácsos gémes daru és egy 350 tonnás teleszkópgémes daru állt készen arra, hogy a beérkező alkatrészeket megfelelő szállítóeszközökre rakja. Végül szélerőműtől függően hat-nyolc kilométert kellett megtenni egy speciálisan erre a célra előkészített, akár 16 százalékos lejtésű erdei úton. Csak önvezetőket vettek figyelembe erre a feladatra. Az itt használt két gépnek körülbelül négy órára volt szüksége az igényes útvonal megtételéhez.
![](/fileadmin/content/projekte/2024/09_Windpark_Silbersberg/Loesung/Loesung_03_aus_Galerie_20_84A4107.jpg)
Jól átgondolt emelési koncepció

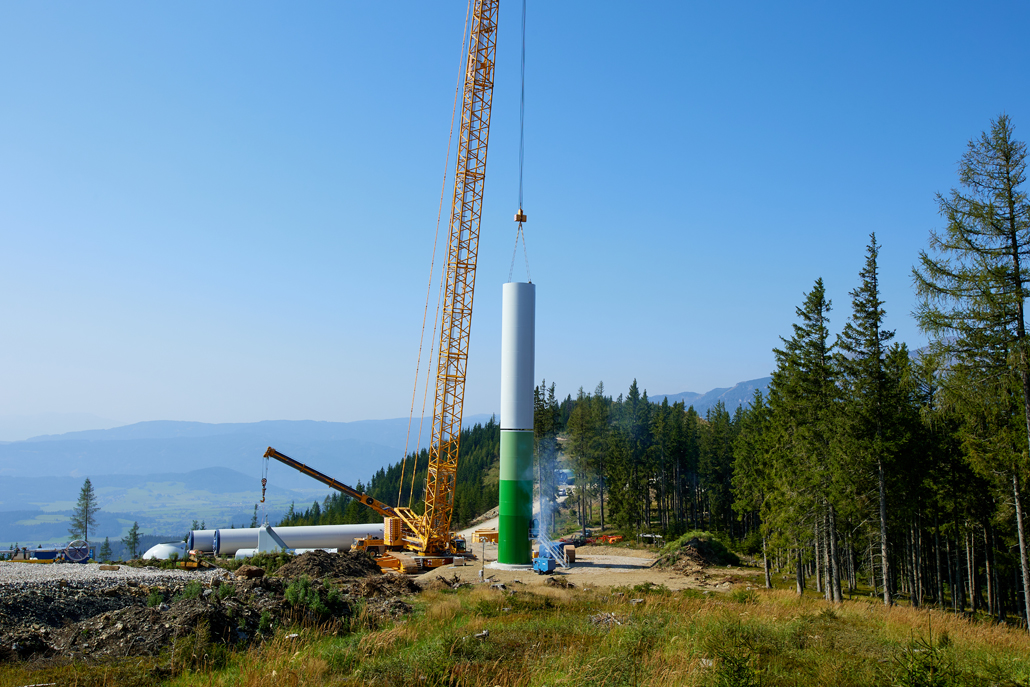

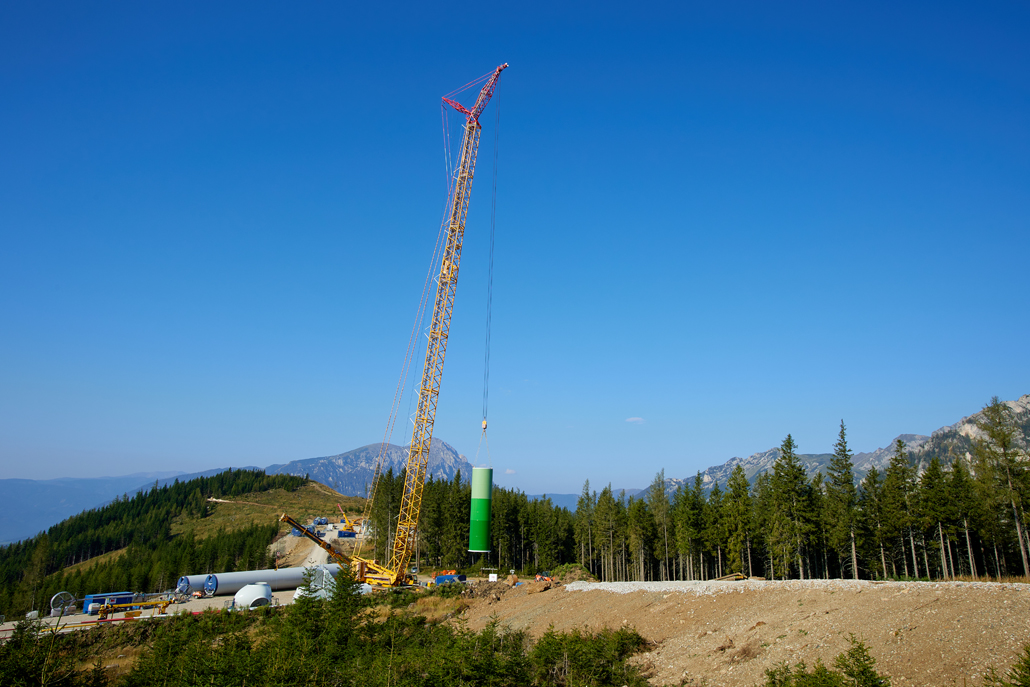

A hegyi szállítással párhuzamosan megkezdődött a létesítmények építése. Az építkezésen egy 150 tonnás és egy 230 tonnás teleszkópgémes daru állt készen az összes alkatrész kirakására és a különféle előszerelések elvégzésére. A tényleges kivitelezésért egy 650 tonnás rácsos gémes daru és egy 220 tonnás teleszkópgémes daru felelt. A daruk felvonulása és a szükséges három daru áthelyezés is kihívást jelentett az adott domborzati viszonyok miatt. Minden szélerőműnél először a négy torony elemet (41-63 tonna, átmérő 3,65-3,90 méter) állították fel.
![](/fileadmin/content/projekte/2024/09_Windpark_Silbersberg/Loesung/Loesung_04_aus_Galerie_23_84A4095.jpg)
Precíz munka

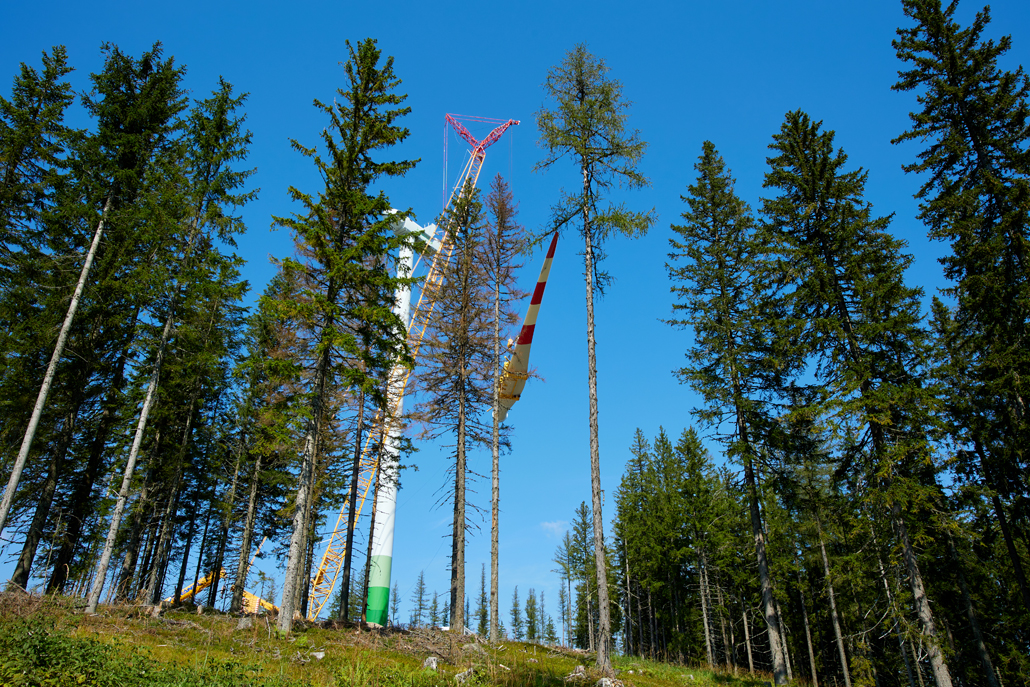

Ezután felemelték a gondolát (3,4 méter x 4,2 méter x 12,8 méter, 75 tonna), az agyat (3,8 méter x 3,8 méter x 5,5 méter, 32 tonna) és a hajtóművet (51 tonna). Ezután következett az 57,2 méter hosszú és 13,3 tonnás rotorlapátok emelése. Ahhoz, hogy az összeszerelő csapat minden alkatrészt nagy magasságban rögzíteni tudjon, minden emelést a legnagyobb precizitással kellett végrehajtani. Prangl know-how-jának köszönhetően a munka gördülékenyen ment. A szélturbinák még idén üzembe helyezik, és várhatóan mintegy 8000 háztartás energiaszükségletét fedezik majd.
![](/fileadmin/_processed_/5/d/csm_Rieder_Richard_02_8b2d97bd62.jpg)
